蘇州起重吊裝公司:大型設備吊裝工程中地基預處理技術要點解析
在工業設備安裝領域,地基處理作為吊裝作業的首要環節,直接影響著工程質量和施工安全。蘇州地區特有的地質條件對大型設備吊裝提出了特殊技術要求,現結合長三角地區工程實踐經驗,梳理關鍵性技術要點。
一、地質勘察分析
專業團隊需在施工前完成三維地質測繪,重點檢測土壤密實度、持力層深度及地下水位參數。采用靜力觸探儀和地質雷達對擬建區域進行網格化探測,尤其注意蘇州常見軟土地基的流變特性評估。根據檢測數據建立三維地質模型,為后續施工方案提供數據支撐。
二、地基加固工藝
復合地基處理法:針對承載力不足區域,采用旋噴樁與CFG樁組合施工工藝。通過高壓噴射形成直徑0.6-1.2米的固化樁體,配合水泥粉煤灰碎石樁形成復合地基結構。
動態壓實技術:使用25噸級夯擊設備進行分層強夯,落距控制在15-20米范圍,單點夯擊能量不低于3000kN·m。對于回填土區域需增加50%夯擊遍數。
注漿加固體系:在設備基礎投影區實施梅花形布孔,孔距1.5×1.5米,注入超細水泥漿液,注漿壓力維持在2-3MPa,形成連續加固層。
三、特種吊裝配置

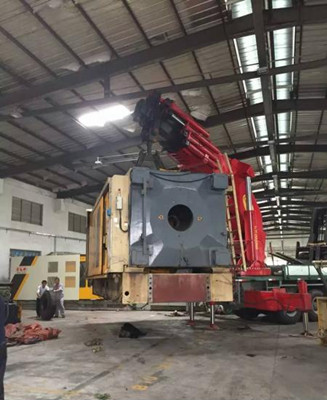

優先選用全地面起重機或履帶式起重機,配置激光自動調平系統和風速監測裝置。對于超過500噸的吊裝作業,建議采用液壓提升門架與多臺起重機聯合作業模式。吊具選擇應遵循SWL(安全工作載荷)原則,鋼絲繩安全系數不低于6倍。
四、過程控制要素
預壓載試驗:在正式吊裝前實施120%額定載荷的靜載試驗,持荷時間不少于4小時,監測地基沉降量需控制在3mm/4h以內。
動態監測系統:布設16通道以上的應變監測網絡,實時采集吊裝過程中地基應力應變數據。設置激光位移計監控設備就位精度,誤差范圍≤2‰D(D為設備直徑)。
應急預案設置:針對蘇州多雨氣候特點,配備真空降水系統和速凝注漿設備。建立三級預警機制,當地基沉降速率超過0.5mm/min時啟動應急響應。
五、安全防護體系
搭建雙層隔離作業區,設置防震溝和應力釋放孔。所有施工人員須持特種作業證書上崗,嚴格執行JSA(工作安全分析)制度。吊裝作業期間實施電磁屏蔽管理,確保控制系統不受干擾。
蘇州某化工廠在2022年實施的千噸級反應器吊裝工程中,通過上述技術體系的綜合應用,蘇州起重吊裝公司成功在淤泥質土地基上完成了毫米級精度的設備吊裝。該案例表明,科學的地基預處理配合智能化吊裝技術,可有效克服復雜地質條件帶來的施工挑戰。建議工程單位建立動態知識庫,持續更新地區地質數據庫,不斷提升大型設備吊裝的技術保障能力。
